令和5年度 秋期 プロジェクトマネージャ試験 午前II 問5
マネジメント進捗管理EVM・実績に基づく予測
ある組織では,プロジェクトのスケジュールとコストの管理にアーンドバリューマネジメントを用いている。期間 10日間のプロジェクトの,5日目の終了時点の状況は表のとおりである。この時点でのコスト効率が今後も続くとしたとき,完成時総コスト見積り(EAC)は何万円か。

図の説明テキスト

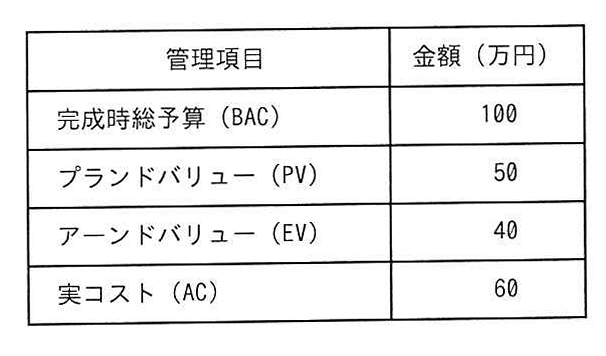

| 管理項目 | 金額(万円) |
|---|---|
| 完成時総予算(BAC) | 100 |
| プランドバリュー(PV) | 50 |
| アーンドバリュー(EV) | 40 |
| 実コスト(AC) | 60 |
解答・解説
正解: エ. 150
アーンドバリューマネジメント(EVM)とは
プロジェクトの進捗やコストの状況を、金銭的価値に換算して定量的に管理する手法です。主な指標として、以下の値を用います。
- BAC(完成時総予算):プロジェクト完了時の全体予算
- PV(プランドバリュー):計画上の予算値
- EV(アーンドバリュー):実際に完了した作業の出来高を予算値で表したもの
- AC(実コスト):完了した作業に対して実際に発生したコスト
- EAC(完成時総コスト見積り):現在の進捗状況を踏まえた、プロジェクト完了時の総コストの予測値
正解の根拠
現在のコスト効率が今後も続くとした場合、完成時総コスト見積り(EAC)は「完成時総予算(BAC) コスト効率指数(CPI)」で求めます。
コスト効率指数(CPI)は「アーンドバリュー(EV) 実コスト(AC)」で計算できます。
コスト効率指数(CPI)を計算する
表の値より、万円、万円です。完成時総コスト見積り(EAC)を計算する
表の値より、万円です。
したがって、完成時総コスト見積り(EAC)は150万円となります。
各選択肢の解説
ア: 110万円は、現在のコスト効率に基づくEACの計算結果と異なるため誤りです。
イ: 120万円は、現在のコスト効率に基づくEACの計算結果と異なるため誤りです。
ウ: 135万円は、現在のコスト効率に基づくEACの計算結果と異なるため誤りです。
エ: 150万円であり、正しい値です。
