令和6年度 春期 応用情報技術者試験 午前 問51
マネジメント進捗管理EVM・実績に基づく予測
EVMで管理しているプロジェクトがある。図は,プロジェクトの開始から完了予定までの期間の半分が経過した時点での状況である。コスト効率,スケジュール効率がこのまま推移すると仮定した場合の見通しのうち,適切なものはどれか。

図の説明テキスト

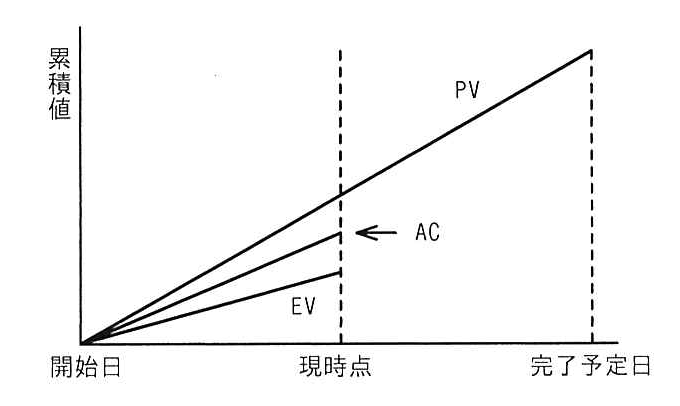

EVMによるプロジェクトの状況を示す折れ線グラフ。
縦軸は「累積値」、横軸には「開始日」「現時点」「完了予定日」が記載されている。
開始日を原点として、以下の3つの線が描かれている。
- PV: 開始日から完了予定日まで右肩上がりで直線的に伸びている線。
- AC: 開始日から現時点まで伸びている線。PVの線の下にある。
- EV: 開始日から現時点まで伸びている線。ACの線よりさらに下にある。
現時点における縦の破線上で、上から PV, AC, EV の順に値が並んでいる状態が示されている。
完了予定日にも縦の破線が引かれている。
解答・解説
正解: ア. 計画に比べてコストは多くなり,プロジェクトの完了は遅くなる。
EVM(アーンドバリューマネジメント)とは
EVM(Earned Value Management)は、プロジェクトのスケジュールとコストの進捗状況を、金銭的な価値(アーンドバリュー)に換算して定量的に管理する手法です。計画時の予算(PV)、実際に発生したコスト(AC)、完了した作業の予算価値(EV)の3つの指標を用いて、プロジェクトの現状や今後の見通しを評価します。
正解の根拠
グラフの図より、現時点における各指標の累積値は上から順にPV、AC、EVとなっています。つまり、以下の関係が成り立っています。
この状況から、コストとスケジュールの状況を次のように評価します。
コストの状況
実際のコスト(AC)と完了した作業の予算価値(EV)を比較します。現時点では であるため、完了した作業に対して計画以上のコストがかかっています。したがって、コスト効率がこのまま推移すると計画に比べてコストは多くなります。スケジュールの状況
計画上の予算(PV)と完了した作業の予算価値(EV)を比較します。現時点では であるため、計画していた作業量に対して実際の作業量が下回っています。したがって、スケジュール効率がこのまま推移するとプロジェクトの完了は遅くなります。
以上より、計画に比べてコストは多くなり、完了は遅くなる見通しとなります。
各選択肢の解説
ア: 正解です。現時点で かつ であるため、計画に比べてコストは多くなり、プロジェクトの完了は遅くなります。
イ: 現時点では となり作業が遅れているため、プロジェクトの完了は早くなりません。
ウ: 現時点では となり予定よりコストがかかっているため、計画に比べてコストは少なくなりません。
エ: 現時点で かつ であるため、計画に比べてコストは少なくならず、プロジェクトの完了も早くなりません。
